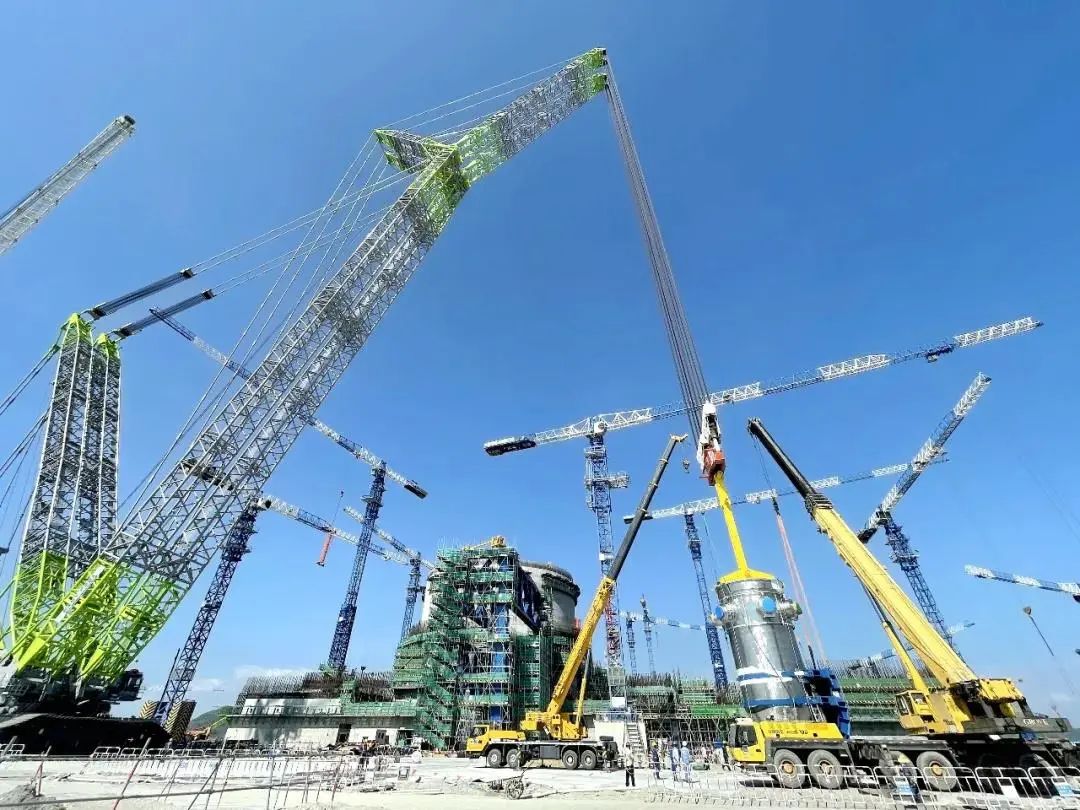

2021年10月19日,由中國核電工程有限公司總承包的第15臺核電機組——“華龍一號”批量化建設漳州核電1號機組反應堆壓力容器安全穩妥吊裝成功,整個吊裝過程中所用的吊具均由巨力索具提供,開創了國內自主三代核電反應堆壓力容器在核島外部翻轉后垂直引入的“華龍新記錄”。
漳州核電1號機組反應堆壓力容器是包容堆芯核燃料、堆內構件和反應堆冷卻劑的承壓容器,是反應堆冷卻劑系統的高壓承壓邊界設備,也是反應堆冷卻劑系統中最重要的設備。巨力索具項目團隊針對反應堆壓力容器的特殊性開展了針對性吊裝方案的研究,借鑒以往參與的核電吊裝方案、吊裝作業技術,聯合各部門共同確定最終吊裝方案,重點對吊裝工藝中的吊點位置局部穩定性進行加強,吊具裝拆方法進行簡化,吊裝方式進行優化,與常規方法相比可大幅節約項目吊裝時間,有效保障目標實現。

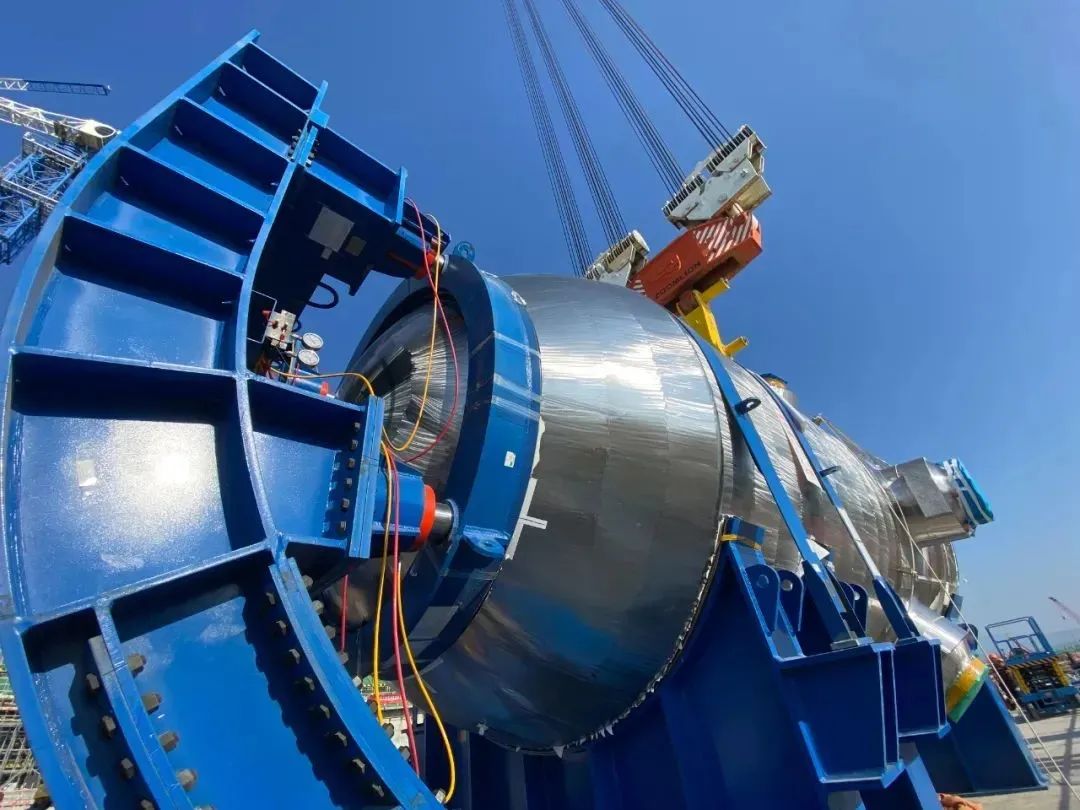

容器組件凈重約316t,外形尺寸約為6840mm*6324mm*10375mm,吊裝重量461.8噸,翻轉、吊裝、就位難度極大。項目團隊優化壓力容器保溫層施工邏輯,縮短了設備翻轉吊裝時間,采用新型一體化e型翻轉裝置,在地面完成翻轉豎立-拆除抱環-提升等一系列動作,提高了壓力容器一次吊裝成功的安全性。

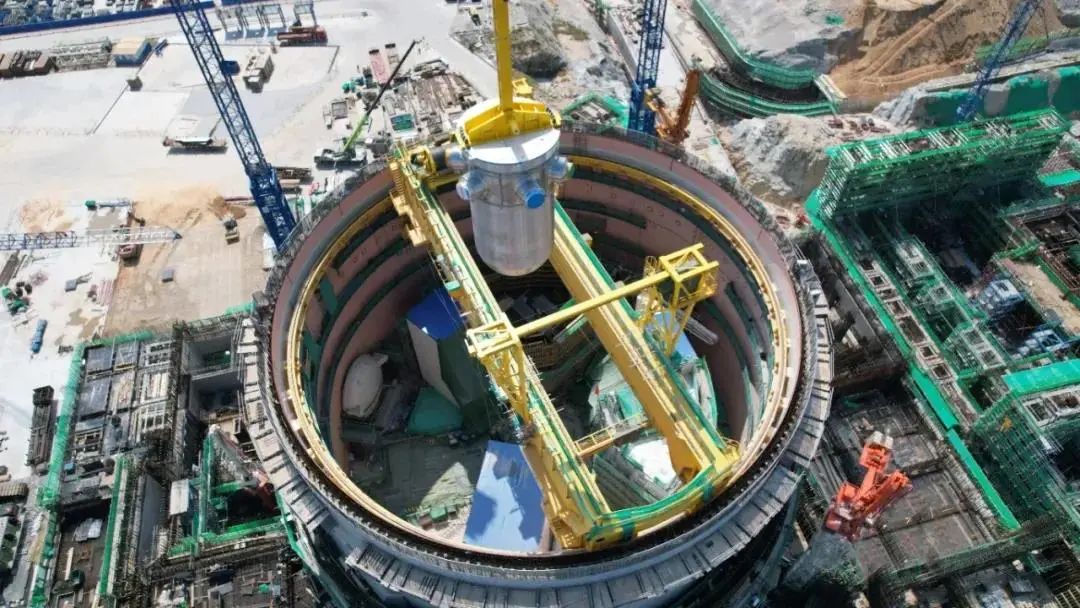

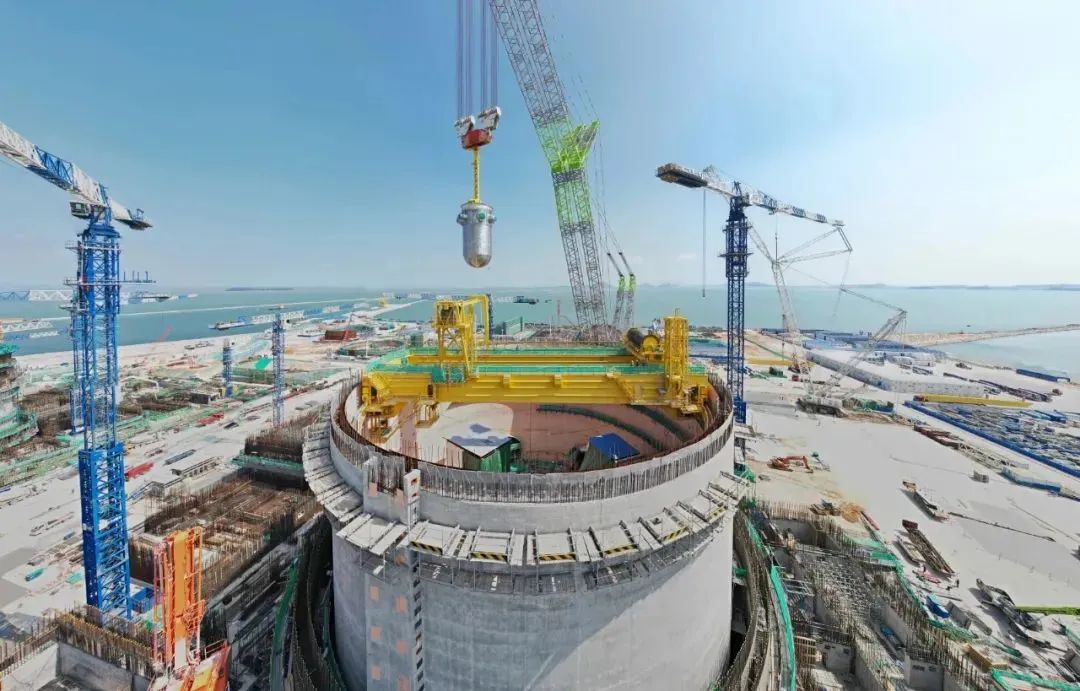

17時06分,歷經9個小時的作業,國內首次采用開頂法先行引入施工的華龍一號漳州核電1號機組反應堆壓力容器順利引入就位,吊裝成功,創業內核電機組反應堆壓力容器引入最優工速,為后續同類機組開頂法施工提供了可靠的經驗借鑒。
漳州核電項目采用我國自主研發三代核電技術華龍一號,首臺機組于2019年10月16日正式開工,漳州核電項目管理團隊充分吸取國內外其他三代核電機組建設經驗,敢于突破、不斷創新,采取主設備預引入、不銹鋼先貼、模塊化施工等工法和技術創新,自開工以來,克服疫情影響等重重困難,安全質量全面受控,工程建設情況良好,主線節點全面按期實現。
目前反應堆壓力容器、蒸汽發生器等核島主設備已全部開頂引入就位,按計劃擬于10月底實現內穹頂?shù)跹b。
